开元体育承接的首个大型制冷站项目

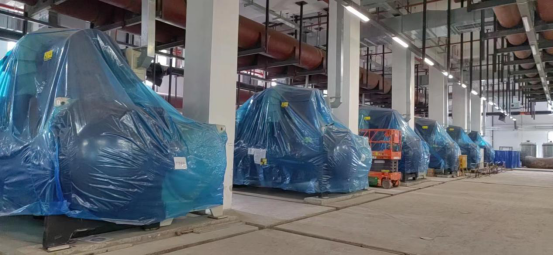

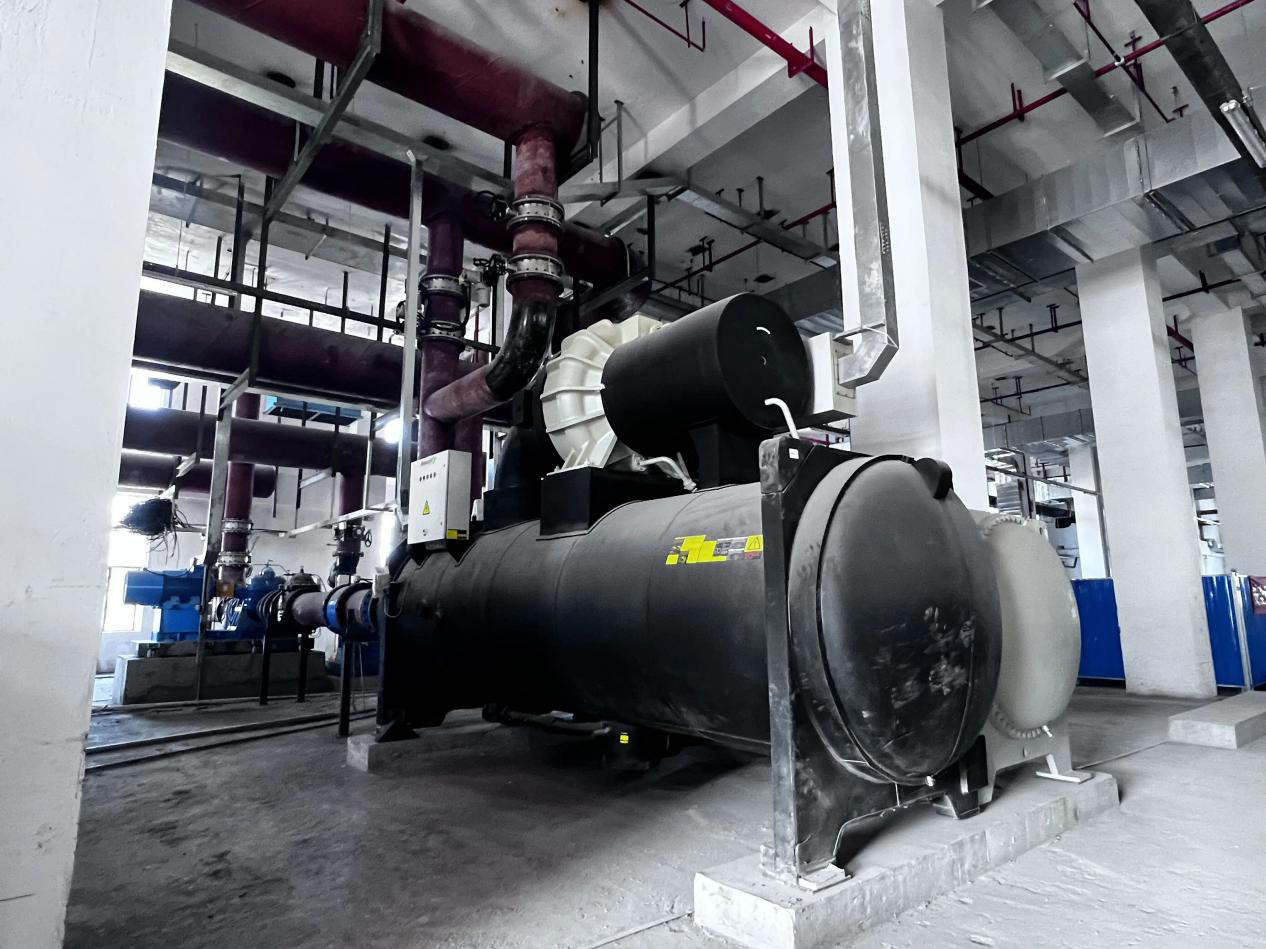

冷水主机全部实现成功就位

   时间:2023-07-03

7月2日,在吊车的轰鸣声中,珠海横琴综合智慧能源项目二期工程2#能源站机电安装工程最后一台双工况冷水主机,被缓缓起升至2#能源站5米层吊装口处,等候在吊装口处的设备班组工人们在司索指挥的调度下,缓缓将这台重达30吨的大设备从吊装口转运至设备基础上。

随着这台冷水主机顺利就位,2#能源站近远期共11台双工况冷水主机全部在业主要求的期限内就位,这一重要节点的顺利达成为珠海横琴项目远期工程施工奠定了基础,同时也吹响了工程建设的冲锋号,项目进入全面冲刺阶段。

2022年3月10日,开元体育顺利中标珠海横琴综合智慧能源项目二期工程2#能源站机电安装工程。横琴位于珠海市,是中国广东省粤港澳大湾区内的一个特殊经济区域。该地区被规划为粤港澳深度合作示范区、国际休闲旅游岛和国际贸易通道,具有重要的战略价值,被视为撬动整个湾区未来发展的制高点。此次,能够参建横琴内的项目,对安装公司具有十分重要的意义。

早在2017年,安装公司第四事业部就参与了珠海横琴综合智慧能源项目一期工程室外供冷供热管网的建设。再次中标2#能源站机电安装工程,意味着安装公司与建设单位国家电投珠海横琴能源发展有限公司以及总包单位上海能源科技发展有限公司的合作进一步深化,同时,相较传统机电安装工程,2#能源站项目的实施将为安装公司在大型新能源制冷站领域提供了优秀的业绩,对安装公司构建多领域大框架和提升新能源领域发展势头具有重要意义。

据悉,珠海横琴综合智慧能源项目二期工程2#能源站项目位于珠海市横琴新区南山咀路与环岛东路路口处,建设用地面积6674㎡,总建筑面积17584.4㎡,总装机容量为26067RT,蓄冰冷量为129600RTH,总供冷能力为40558RT。

作为安装公司承接的首个大型制冷站项目,安装公司高度重视,立即组织精兵强将成立2#能源站机电安装工程项目部,同时立即安排人员赶往2#站现场开展进场前的准备工作。由于首次接触制冷站,没有以往的施工经验可以借鉴,项目部管理人员白天在现场进行临设工作,晚上认真研究图纸,积极主动前往其他制冷站参观学习,确保现场开工后能第一时间步入正轨。

2022年4月1日,项目正式开工。4月15日,在业主、监理以及总包单位的共同见证下,项目部顺利将首台双工况离心式冷水主机吊装至5米层并顺利就位,达到了业主制定的首个重要节点,得到了业主、监理、总包单位的一致好评。2022年6月,蓄冰盘管陆续到场,作为整个蓄冷过程中重要的组成部分,蓄冰盘管的吊装工作是整个项目施工的重点。

据了解,2#能源站大、小冰池共计蓄冰盘管324片,单片蓄冰盘管重达5吨,需将蓄冰盘管从室外吊装转运至冰池内部,再在内部3片堆叠焊接成组并就位,一组蓄冰盘管才算施工完成,但现场共有108组,如果按部就班的施工,所需的工期长,人员多。且2#站蓄冰池与其他站还有所不同,其他站的蓄冰池是开放式的,而2#站的是封闭式的,其他站的施工经验难以用到2#站。为了减少项目成本,提高施工效率,项目部集思广益,提出多项方案,最终决定采用龙门吊结构,现场制作了双龙吊蓄冰盘管吊装转运装置,利用该装置,可以实现3片蓄冰盘管快速堆叠成组,一次转运就位,大大缩短了工期,减少施工人员,节约了成本。

依托公司”青创”工作室的平台,项目部组织成立QC小组,将蓄冰盘管吊装转运过程作为研方向,研究成果——蓄冰池蓄冰盘管吊装转运装置的研制荣获“2023年湖北省工程建设优秀QC成果大赛Ⅰ类成果”,这是对项目部的努力付出最好的认可。

2022年9月21日,在横琴新区供电局代表、业主、监理、总包的共同见证下,2#能源站20KV高压受电一次成功,再次保证了业主的既定节点,同时也为后续的单体及整体调试奠定了良好的基础。

重要节点按期完成,离不开2#能源站项目部全体成员的共同努力,各专工各司其责,按照业主定下的各项节点,认真组织各项施工任务,保障项目稳步推进。截至目前,近期工程基本完成,正在进行调试及收尾工作,远期工程也已有条不紊的进行,项目部将始终秉持“干一项工程,创一个精品,树一座丰碑”,将2#能源站机电安装工程保质保量完成,为安装公司进军制冷站领域打好前站。
